Ponte Anêmonas, que vai ligar os bairros Fátima e Guanabara, chega a 50% de execução

Publicada em 28/08/2026 às 08:07
Relacionado a: Secretaria de Infraestrutura Urbana - SEINFRA

Ponte Anêmonas, que vai ligar os bairros Fátima e Guanabara, chega a 50% de execução

As obras da Ponte Anêmonas, que vai ligar os bairros Fátima e Guanabara sobre o Rio Itaum-Açu, chegaram a 50% de execução. Com o avanço da obra, é possível ver o trajeto entre as ruas Anêmonas e Esteves Júnior. Até o momento, foram concretadas quatro das nove lajes que compõem a ponte, sendo duas em cada uma das extremidades.

A laje é a estrutura de concreto que fica sobre as vigas e forma a base da futura pista de rolamento. Além disso, ela distribui o peso dos veículos por toda a estrutura, garantindo segurança e estabilidade ao conjunto da obra.

Segundo o diretor executivo da Secretaria de Infraestrutura Urbana (Seinfra), Paulo Mendes Castro, para chegar às lajes, a obra segue uma sequência executiva.

“Após as cravações, vêm os blocos de fundação e, sobre os blocos, colocamos a viga travessa, que posteriormente recebe as vigas pré-moldadas. Depois disso, a pré-laje e a laje”, explica Paulo.

Até o momento, foram cravadas estacas dos eixos 1, 2 e 3 (rua Esteves Júnior) e 10, 9, 8 e 7 (rua Anêmonas). Desta forma, metade dos eixos está com as estacas cravadas. Na obra, também já foram concretadas seis das dez travessas que fazem parte da estrutura e também a concretagem de 12 blocos de fundação de um total de 18.

Foram concretadas 42 das 72 vigas longarinas pré-moldadas em concreto armado, sendo que 32 foram lançadas na estrutura, e 1.150 pré-lajes. Em toda a ponte, serão cerca de duas mil pré-lajes utilizadas. Esse trabalho ocorre na fábrica de pré-moldados próxima à Arena Joinville.

Nesta semana, as equipes trabalham na armação da viga travessa do eixo 7, do lado da rua Anêmonas, para posteriormente ocorrer a etapa de concretagem. Paralelamente, o equipamento Cantitravel foi deslocado para o lado da rua Esteves Júnior, onde será iniciada a cravação das estacas do eixo 4.

A cravação é realizada com o equipamento Cantitravel, normalmente utilizado em obras portuárias ou na construção de pontes em locais de difícil acesso. Em Joinville, ele é empregado em razão das características do ecossistema de manguezal existente na região da obra, permitindo a execução dos serviços com segurança e eficiência.

“O Cantitravel tem toda uma estrutura em que a gente coloca as estacas pré-moldadas e crava com um bate-estaca ou com um guindaste e um martelo hidráulico”, detalha o diretor.

Sobre a Ponte Anêmonas

Construída sobre o Rio Itaum-Açu, a Ponte Anêmonas vai ligar as ruas Anêmonas, no bairro Fátima, e Esteves Júnior, no bairro Guanabara, beneficiando diretamente mais de 114 mil moradores dos bairros Guanabara, Fátima, Adhemar Garcia, Jarivatuba, Itaum e Paranaguamirim e, consequentemente, todo o município.

A estrutura de concreto armado terá aproximadamente 200 metros de extensão, sendo 182,36 metros de estrutura, além das cabeceiras, e 14 metros de largura. A ponte contará com duas pistas de rolamento, calçada para pedestres e ciclovia nos dois lados.

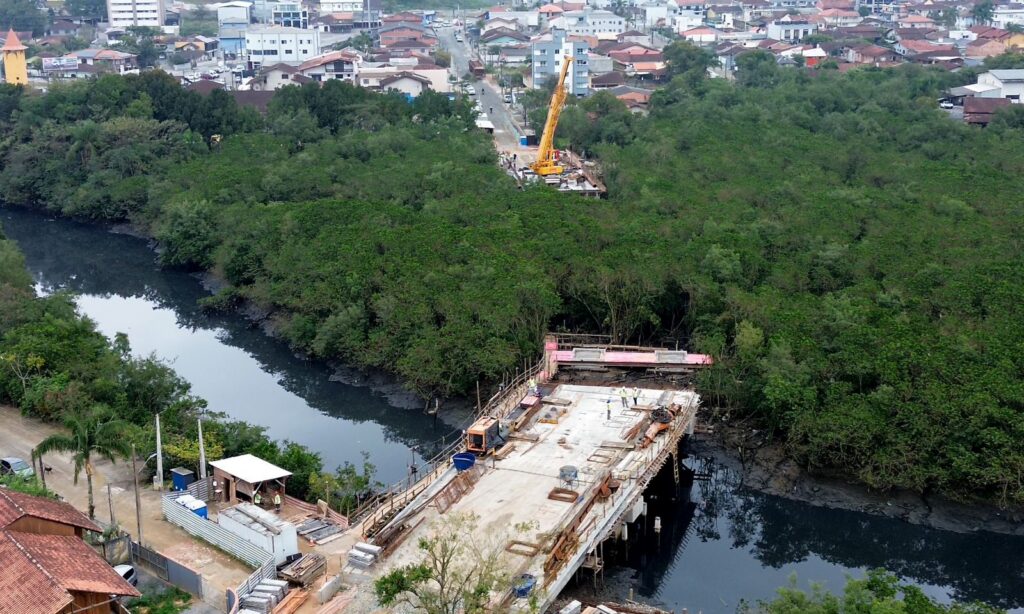

Imagem aérea mostra obras da Ponte Anêmonas. Há estruturas construídas em ambos os lados de uma área de vegetação por onde passa um rio. No entorno desta área, há ruas e residências.
